Поэтапный процесс строительства каркасного дома Раздолье 10х11 м

Процесс строительства одноэтажного каркасного дома 10х11 м по проекту «Раздолье». Жилая основа дома размером 10х8 м + просторная терраса вдоль центрального фасада 10х3 м. В доме размещаются кухня-гостиная, две спальни, совмещенный СУ, сауна, помывочная, кладовая, прихожая и холл.

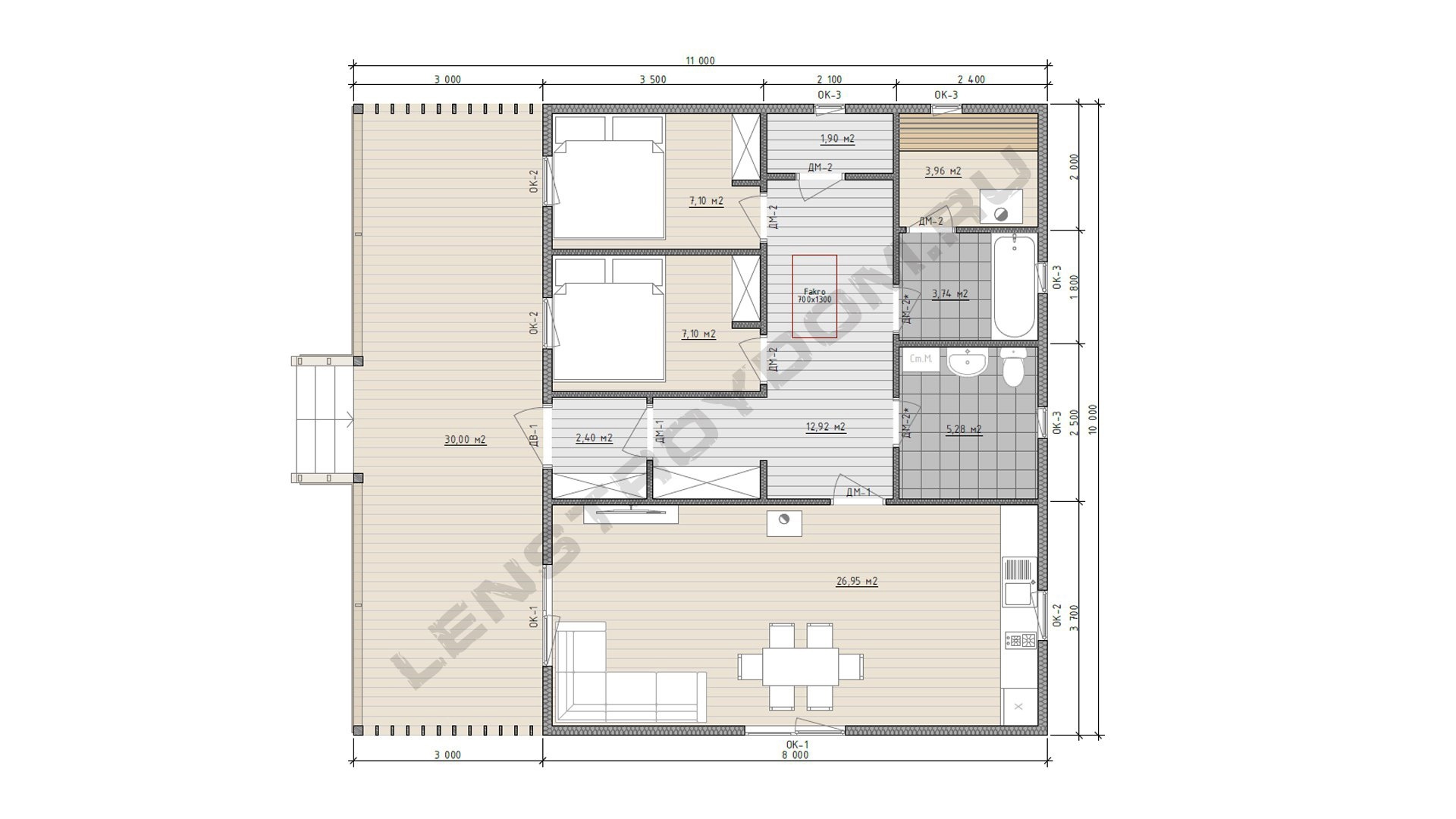

Разработка проекта каркасного дома


Сотрудничество началось с разработки и согласования проектной документации. Сначала разработали эскизный проект дома, в который внесли пожелания заказчика по планировке. После согласования эскизной части приступили к составлению конструктивного раздела проекта.


Монтаж фундамента

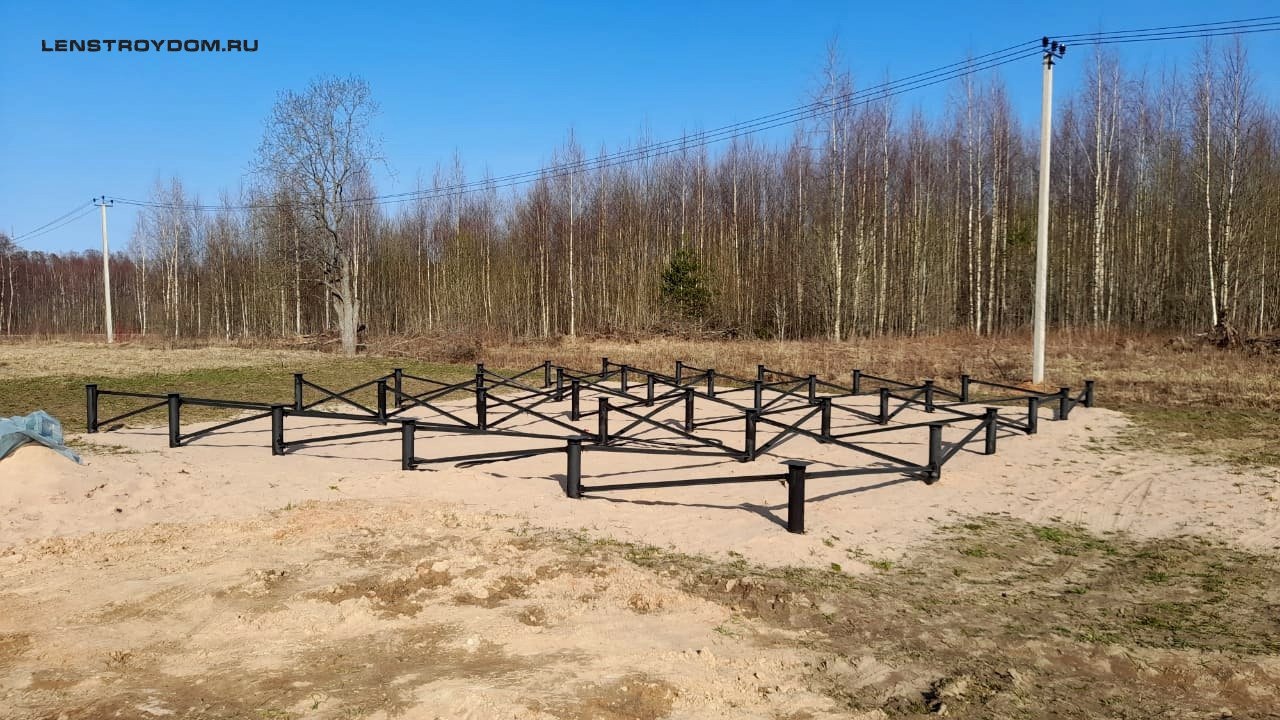

Опираясь на утвержденную планировку, был разработан план свайного поля и передан нашим партнерам занимающимся монтажом фундаментов. В качестве фундамента заказчиком выбран свайно-винтовой вариант с обвязкой профильной трубой.


Заезд бригады

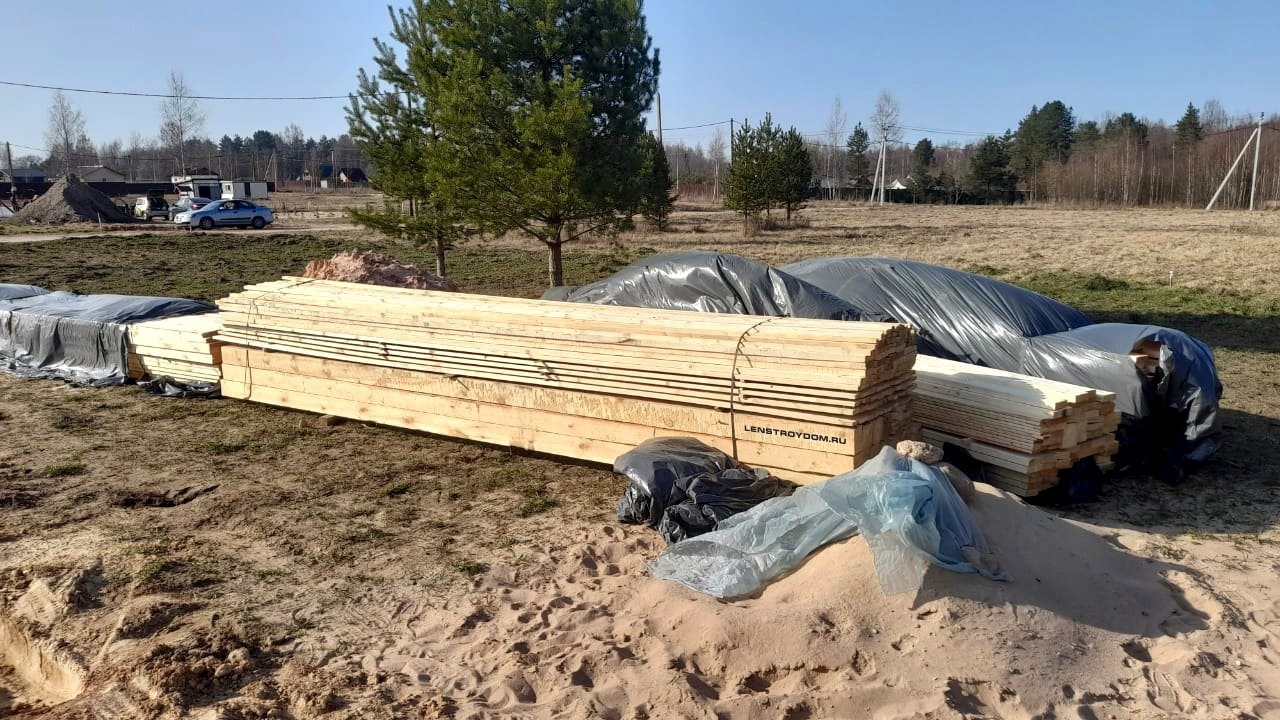

После монтажа фундамента и разработки конструктива, на объект заехала строительная бригада. Вместе с бригадой на объект завезли бытовку для проживания строителей, инструмент и стройматериалы. При приемке материала от поставщика, производим проверку на соответствие сортности и влажности.

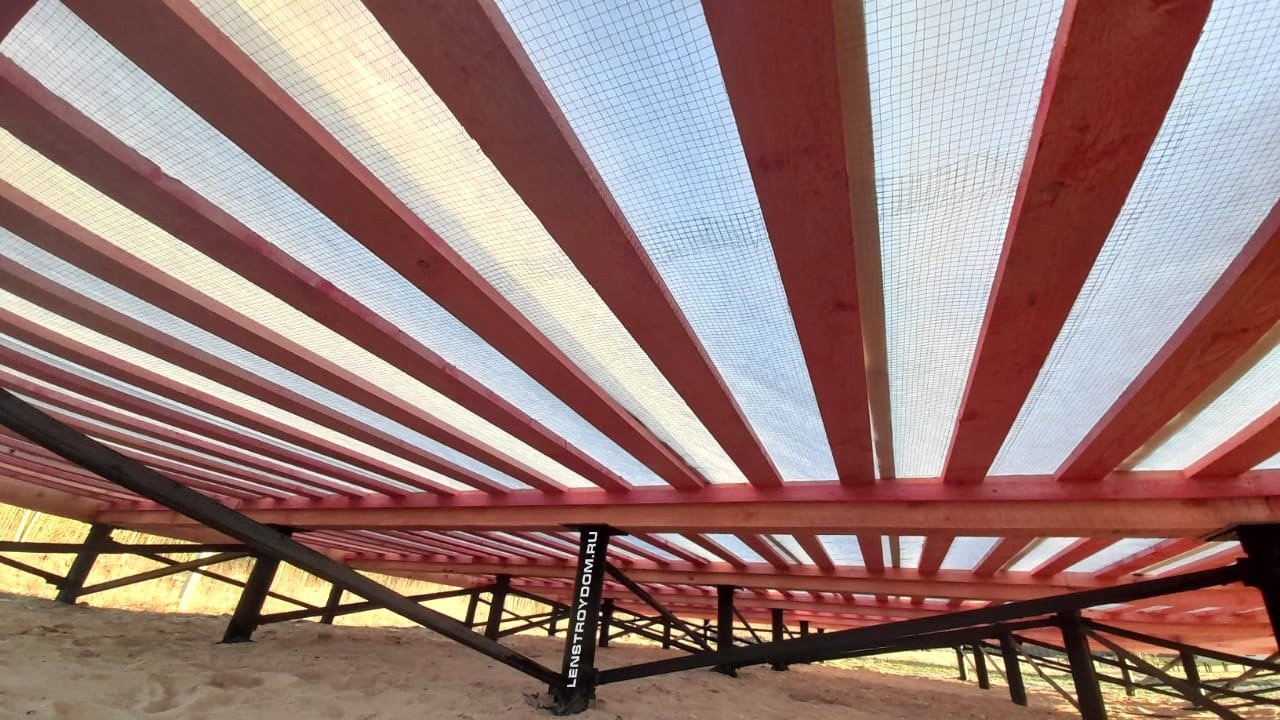

Цокольное перекрытие

Строительство начинаем с установки ростверка из бруса 150х150 мм на сваи, далее он крепится болтами к оголовкам свай. К брусу прибивается черепной брусок на который укладывается черной пол. На полученную плоскость раскатывается металлическая сетка от грызунов, а поверх неё ветро-влагозащитная мембрана. После этого устанавливаются лаги пола из доски 50х200 мм и обвязочная доска по контуру. В местах установки перегородок между лагами пробиваются перемычки из доски.

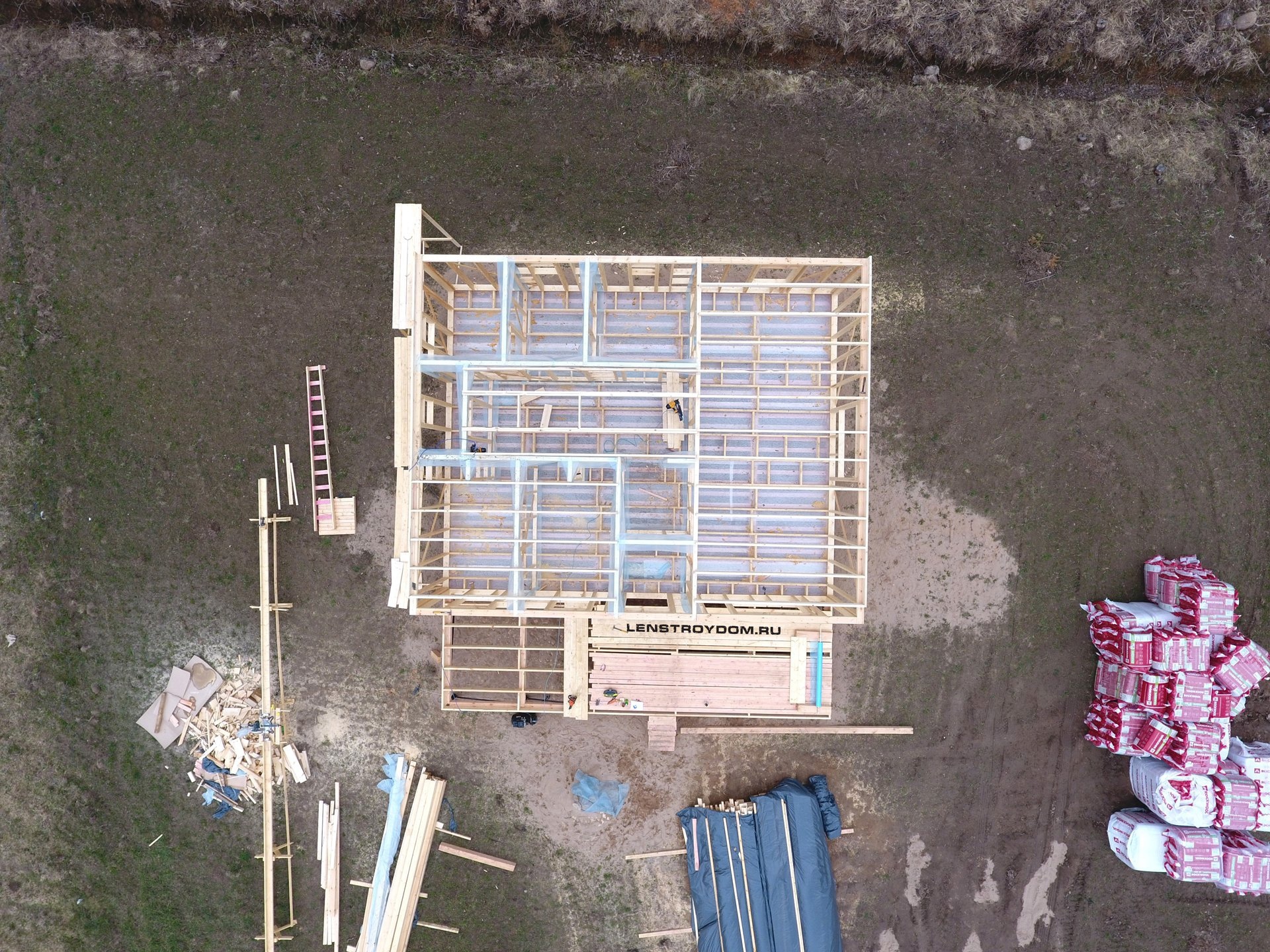

Каркасы стен и перегородок

На следующем этапе мы приступаем к сборке каркасов несущих стен и перегородок. Стеновые щиты собираются в лежачем положении на цокольном основании согласно проектной схемы, формируются все необходимые проемы и при необходимости впиливаются укосины. Далее собранный каркас стены поднимается в вертикальное положение и фиксируется. После установки всех щитов, они крепятся к цокольному перекрытию и перевязываются сверху между собой обвязочной доской.


Чердачное перекрытие

Поверх второй обвязки выставляются балки перекрытия из доски 50х200 мм и по контуру перевязываются торцевой доской. Для дополнительной связки между собой, между балками монтируются перемычки.

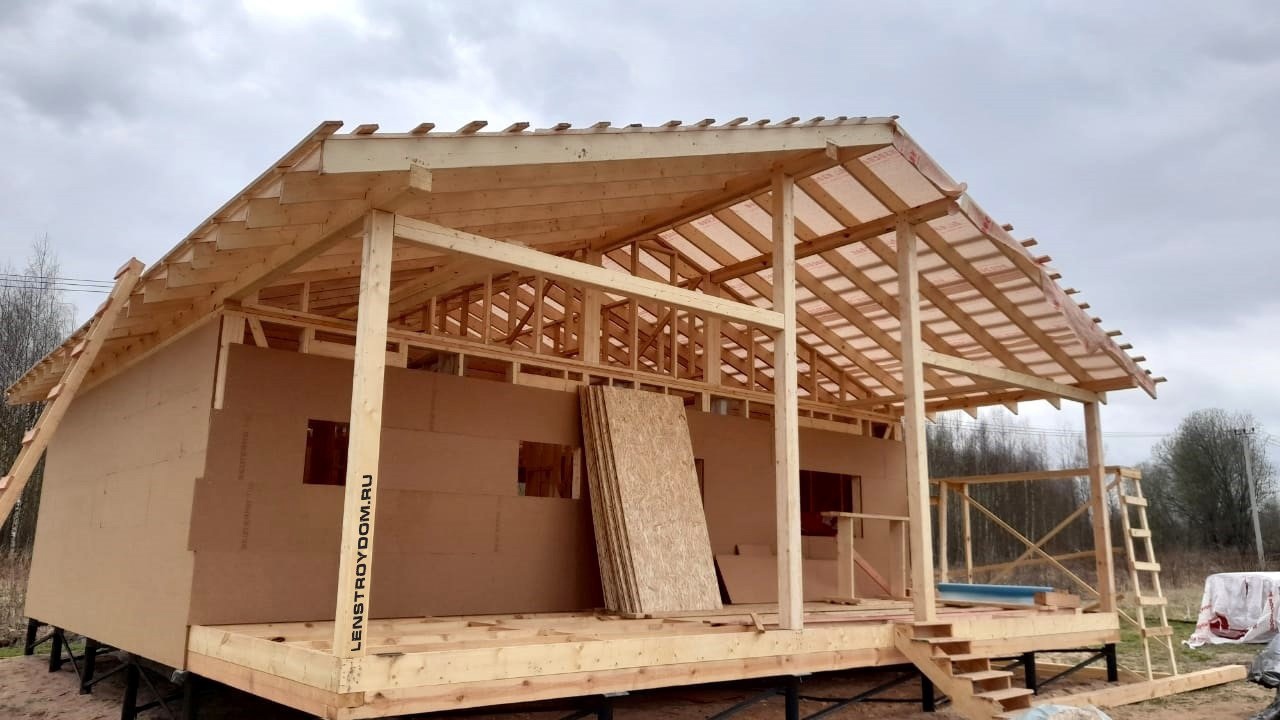

Стропильная система

Поверх собранного чердачного перекрытия выставляются стропильные ноги, формируются фронтонные стенки, которые также являются опорами для прогонов из бруса на которые опирается стропильная система террасы. Вдоль самого дома стропила опираются на подпорные стенки, в качестве мауэрлата выступают фасадная доска и балки перекрытия.


Кровля

Поверх стропил раскатывается ветрозащитная мембрана и фикисруется к ним обрешеткой, далее перекрестно крепится контробрешетка под проектный шаг, она будет выступать в качесте основания под монтаж кровельного покрытия.

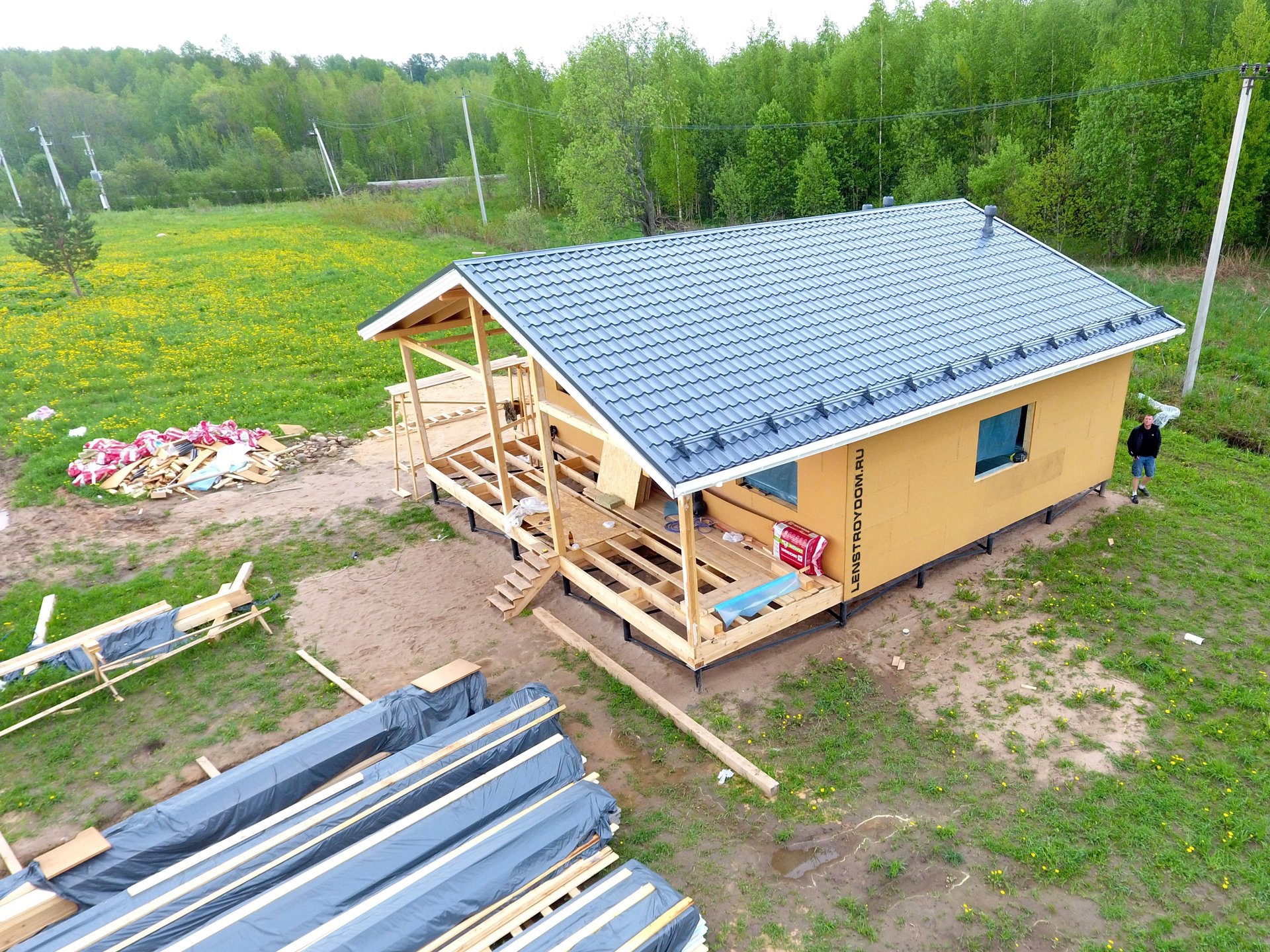

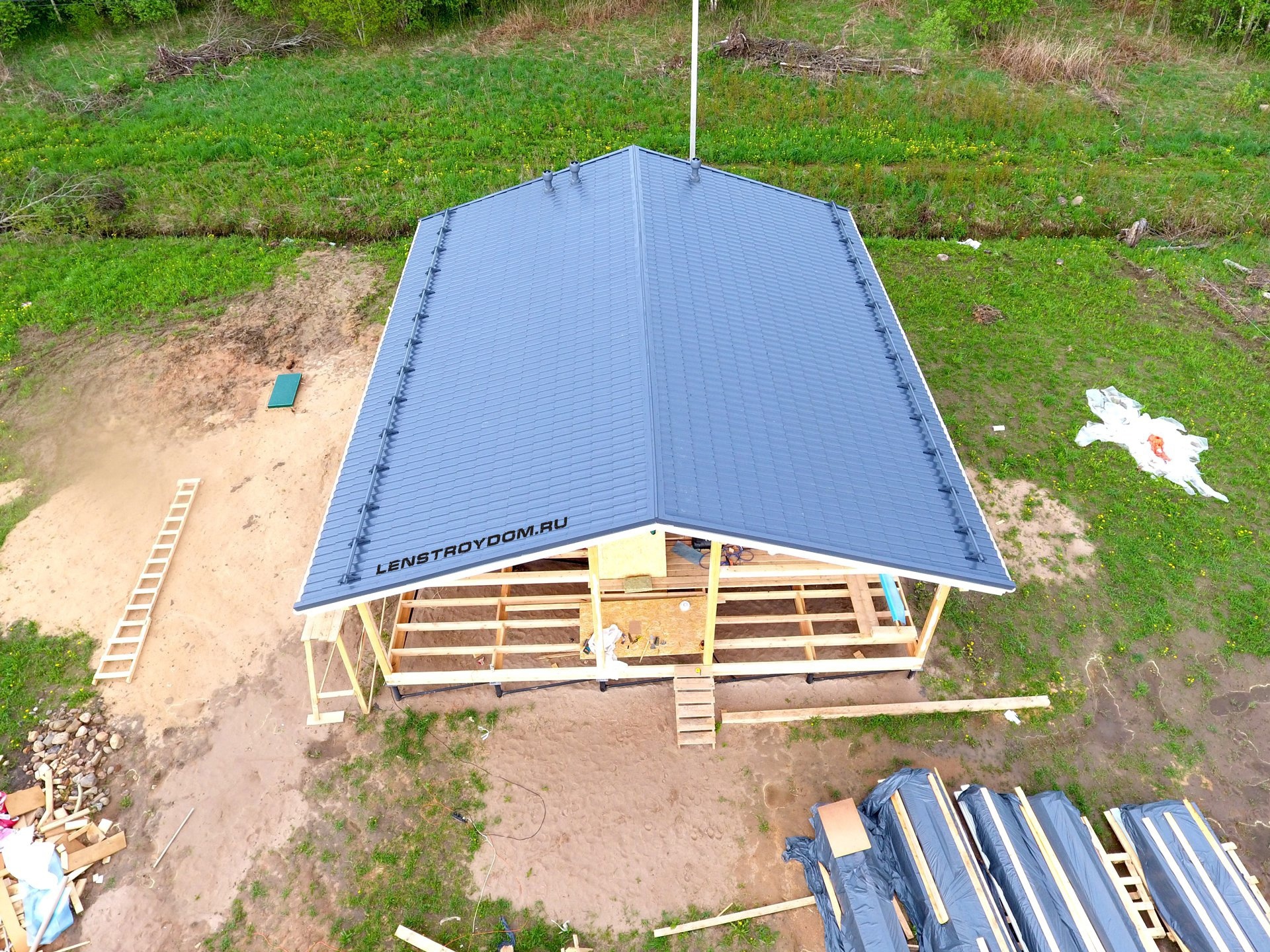

После подготовки основания, установки торцевых досок и карнизных планок, приступаем к монтажу металлочерепицы, она крепится к контробрешетке специальным оцинкованным крепежом. После расположения всех листов, устанавливаются дополнительные элементы — коньковые и торцевые планки, снегозадержатели и водосточная система. Также на этом этапе выполняется подшивка свесов кровли и террасы


Утепление, ветро- и парозащита

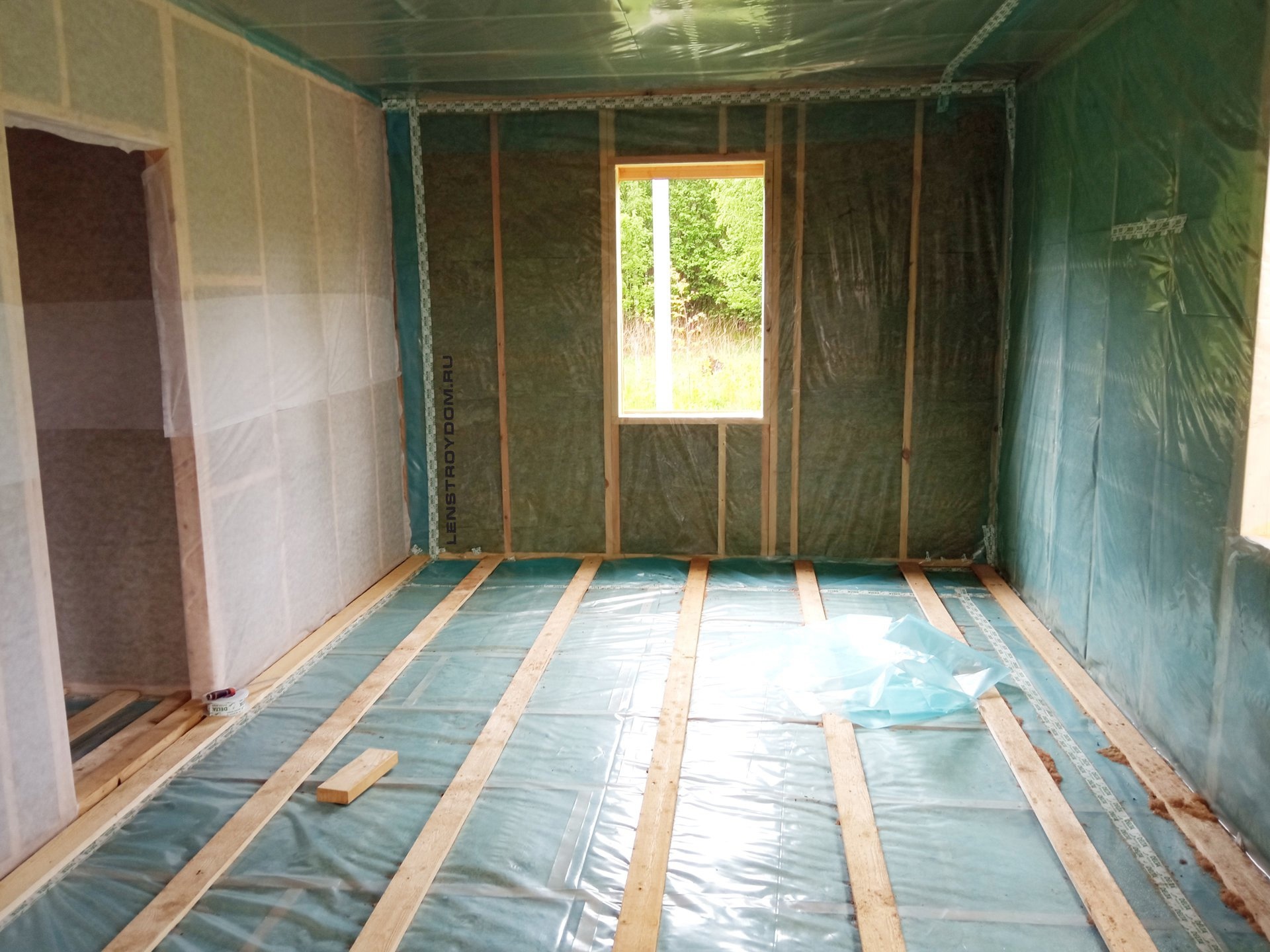

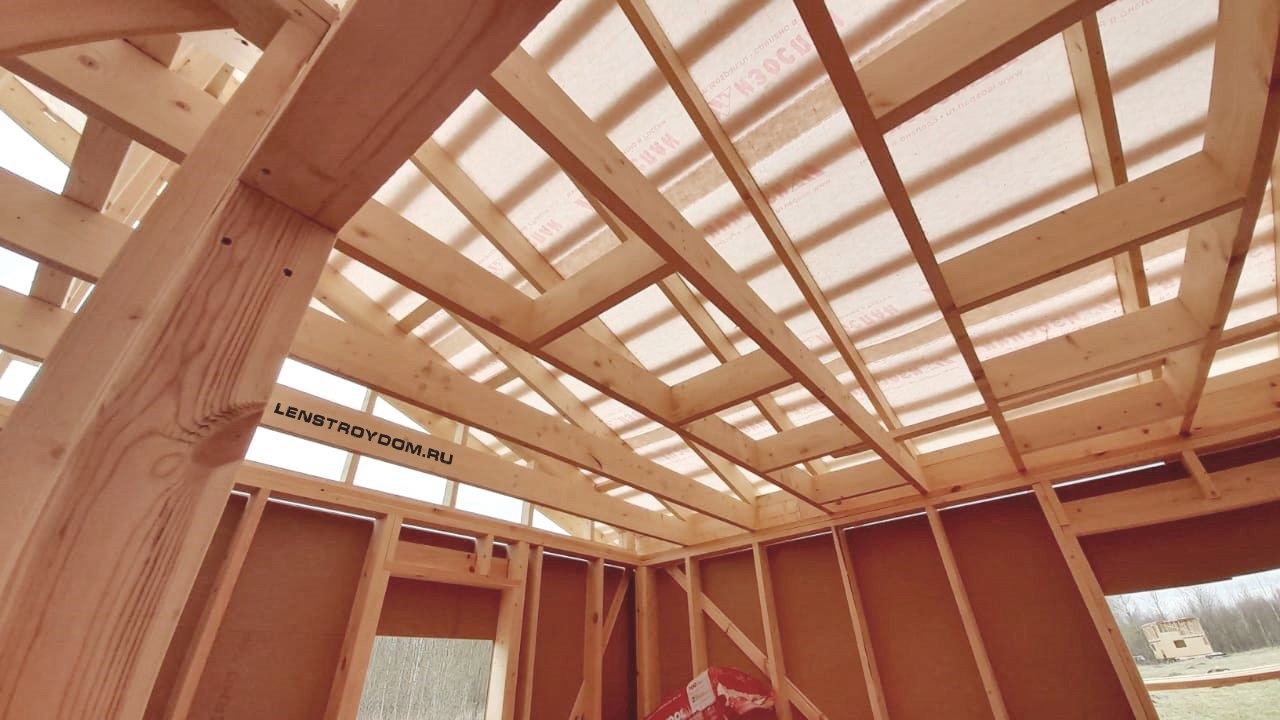

По периметру всех стен снаружи крепится плиты МДВП от компании Белтермо, толщиной 25 мм с соединением шип-паз. Они выступают в качестве ветро и влагозащитного барьера и дополнительного утепляющего слоя, который снаружи перекрывает стойки и позволяет избежать образование мостиков холода. Следующим этапом изнутри, в пустоты пола, стен и перекрытия укладывается утеплитель Rockwool Скандик кратно толщинам — пол и потолок 200 мм, стены 150 мм, перегородки 100 мм. Далее по внешнему периметру формируется пароизоляционный контур с применением ПВХ пленки, толщиной 200 мкн, и проклейкой всех соединений спеиальными скотчами DELTA, на перегородках монтируется ветрозащитная мембрана для избежания выветривания утеплителя.


Инженерные системы

Снаружи и внутри дома поверх сформированных изоляционных слоев монтируется обрешетка, которая будет выступать в качестве основания под отделку и вентиляционного зазора.

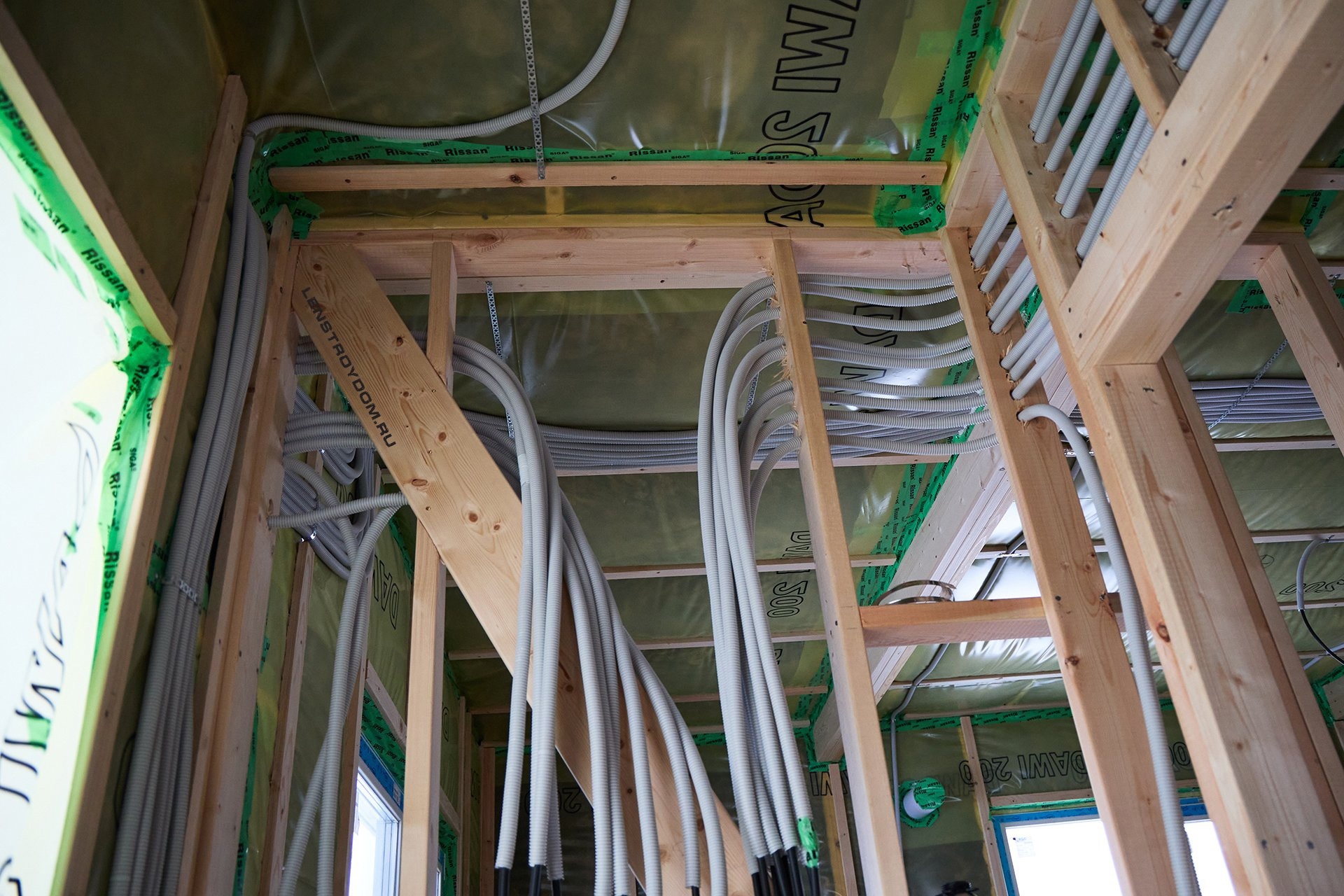

До этапа монтажа отделки на объект заходят инженерщики, которые в сформированном бруском пространстве вентзазора, осуществляют разводку электропроводки и труб водопровода.


Отделка

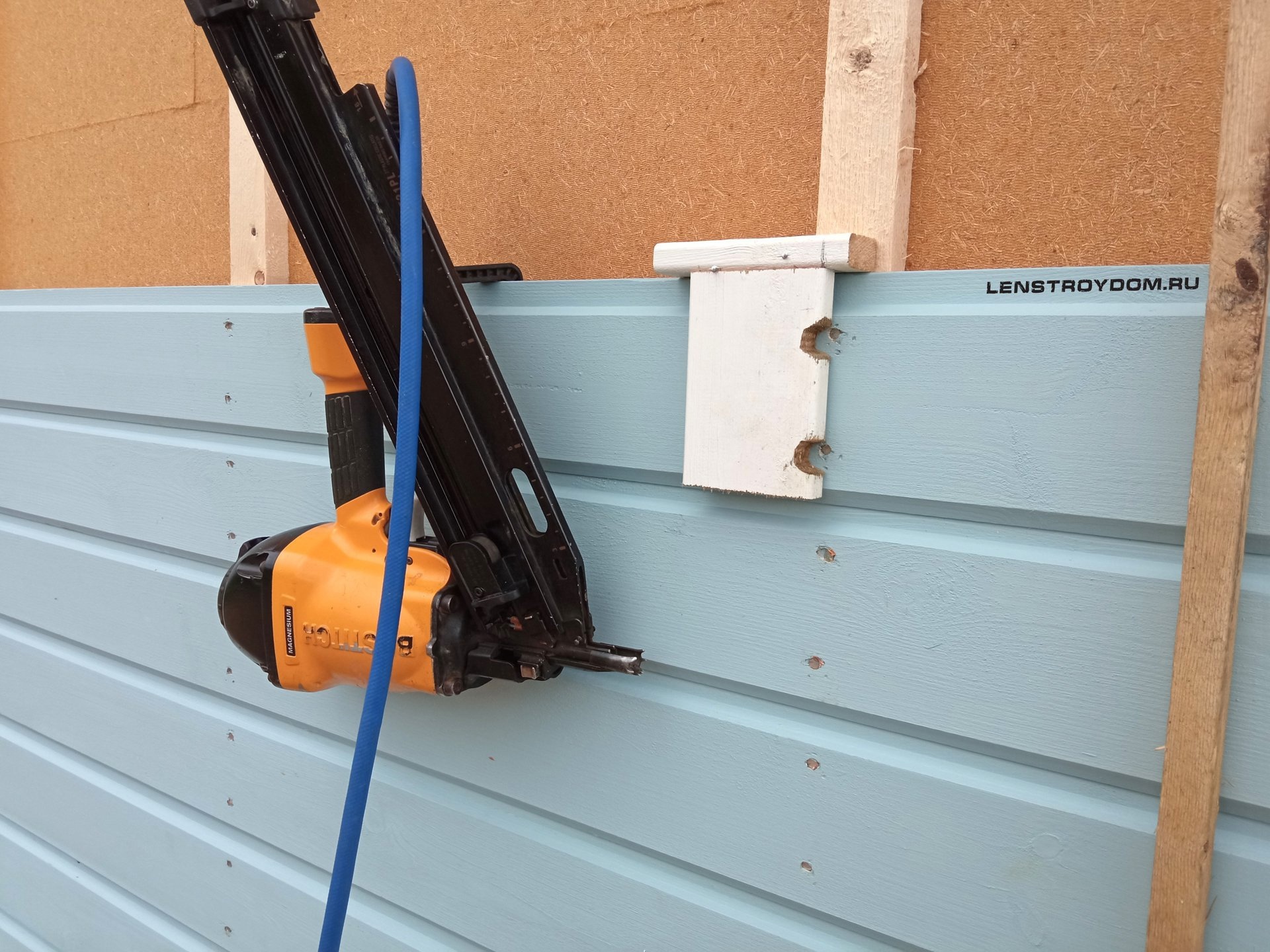

После этого начинаем монтаж отделки. Со стороны улицы монтируется имитация бруса с покраской на производстве, внутри на стенах также применяется имитация бруса, но без покраски, потолок зашивается евровагонкой, а в качестве напольного покрытия выбрана шпунтованная доска.


Ограждения и терраса

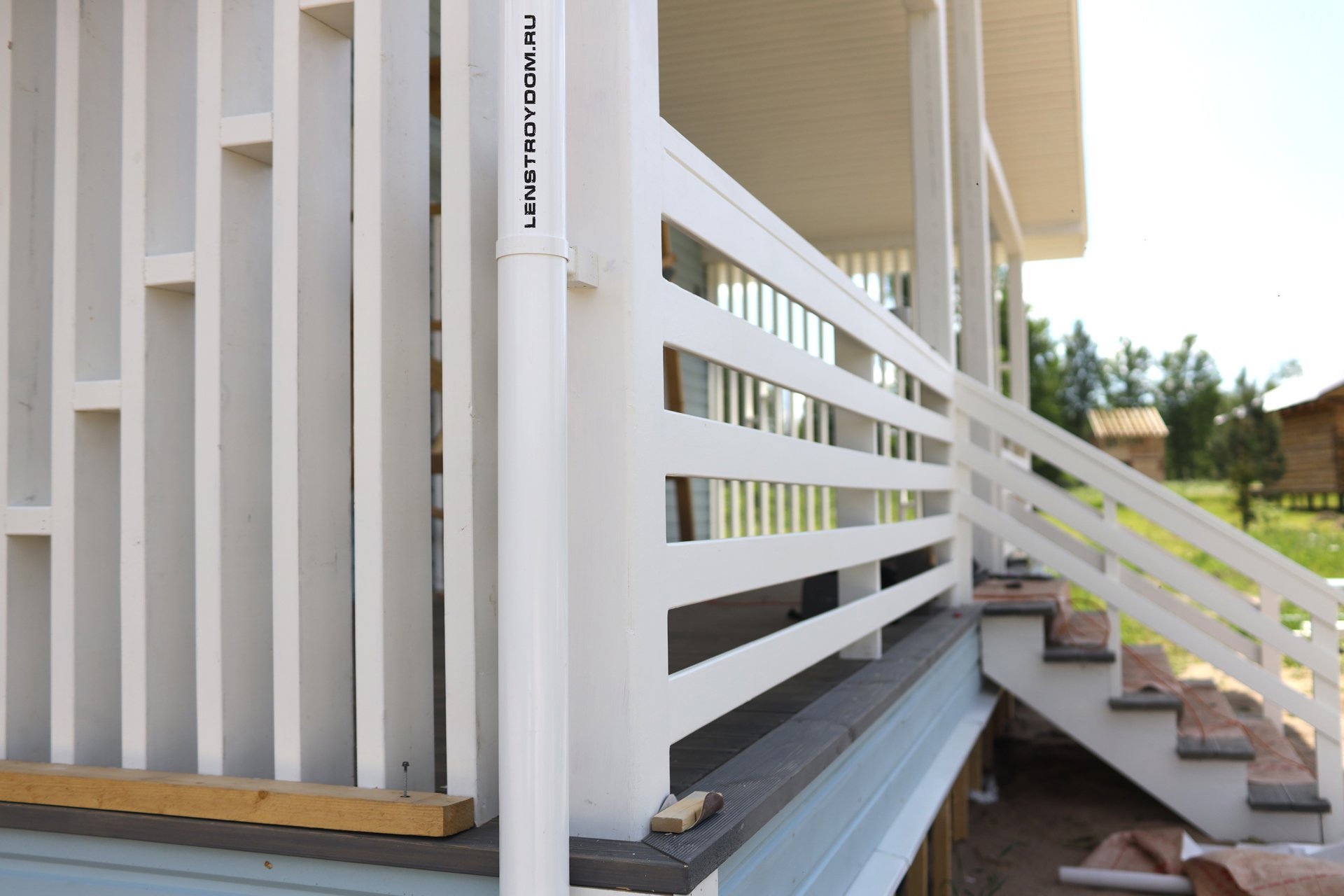

На террасе монтируется специальная террасная доска с покраской на производстве, формируется ограждения по периметру всей террасы и финальным этапом пристраивается лестница.


Двери, окна и элементы

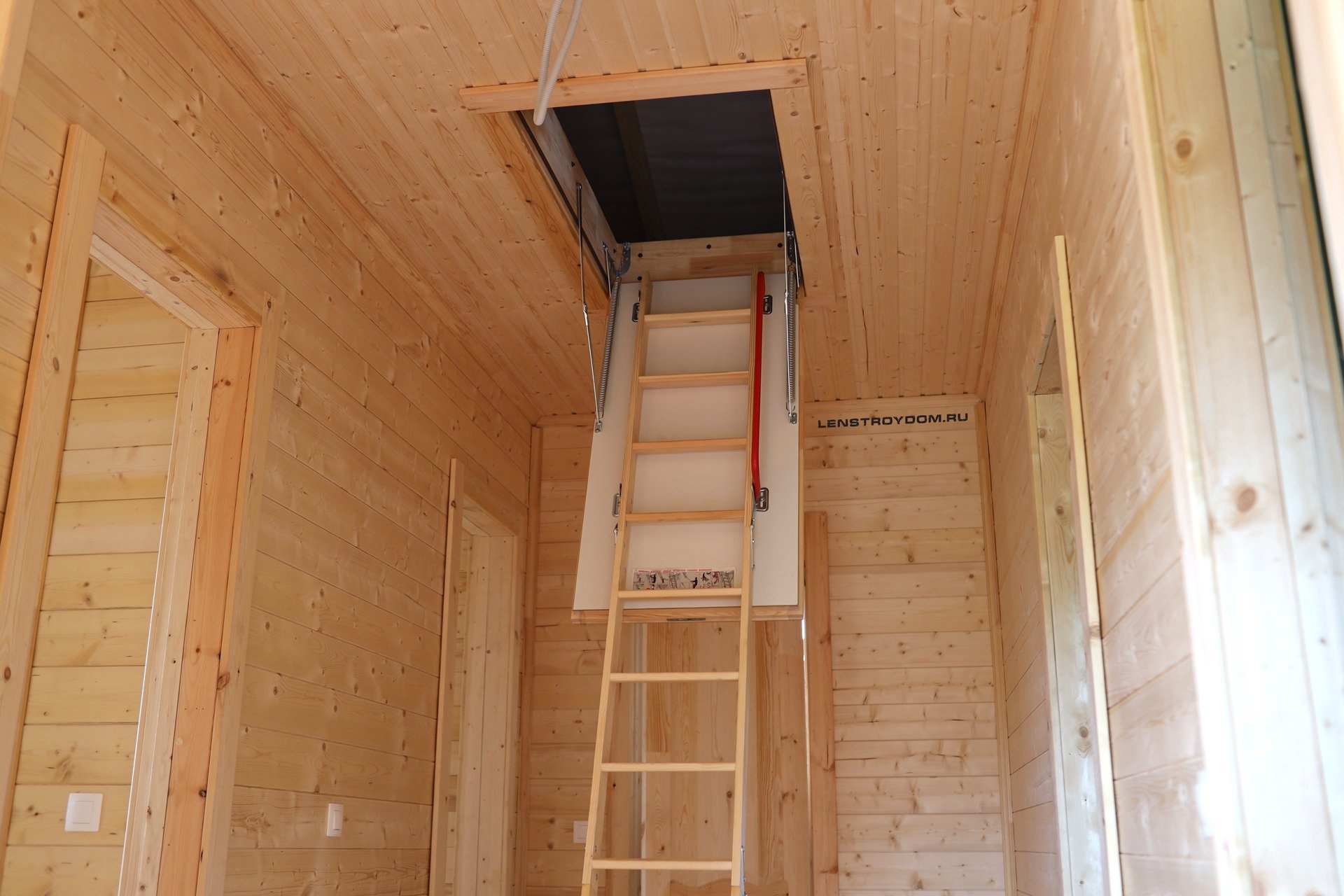

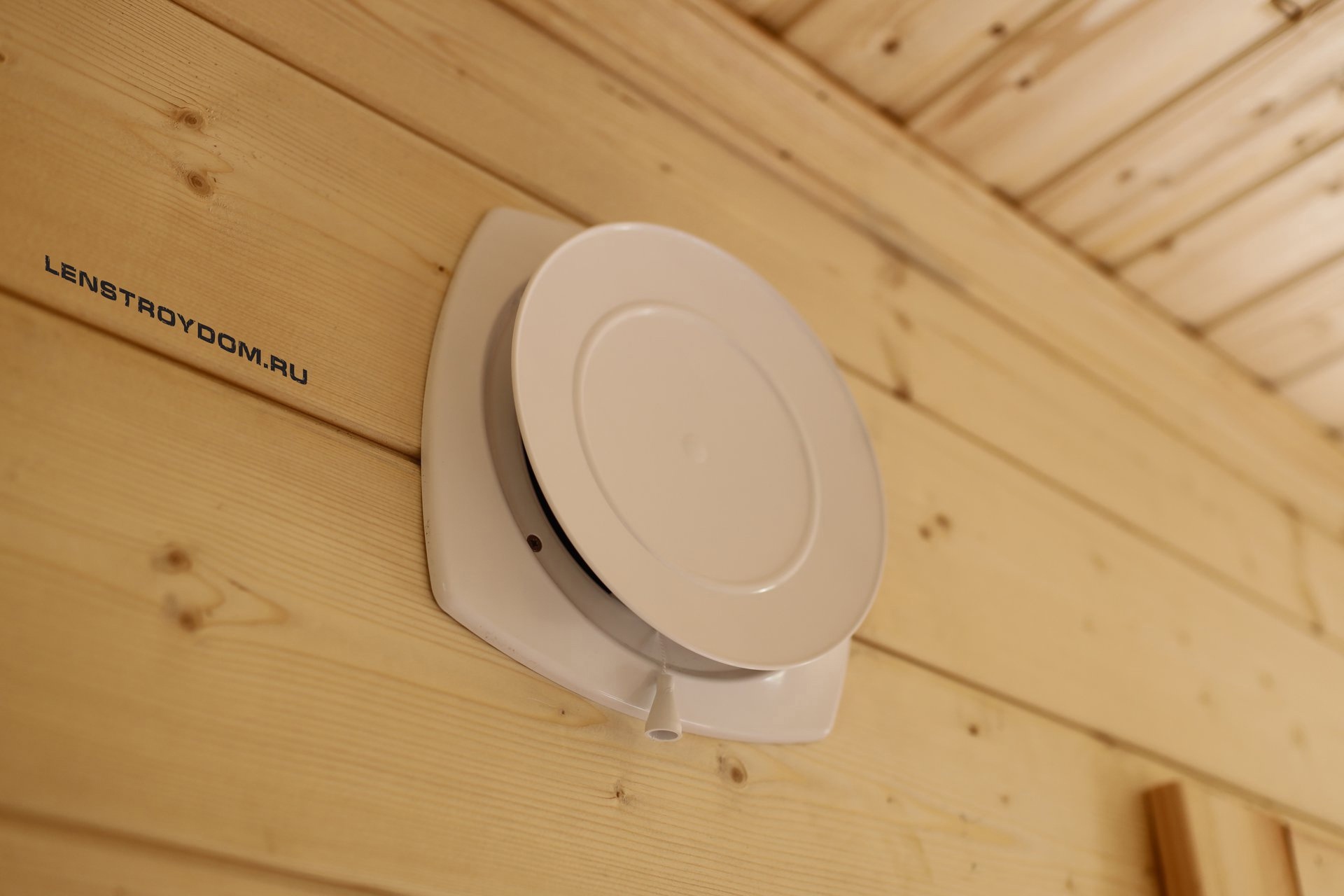

На следующем этапе устанавливаются: входная дверь, оконные блоки, проходные элементы приточно-вытяжной вентиляции, выводы под канализацию, люк на чердак.

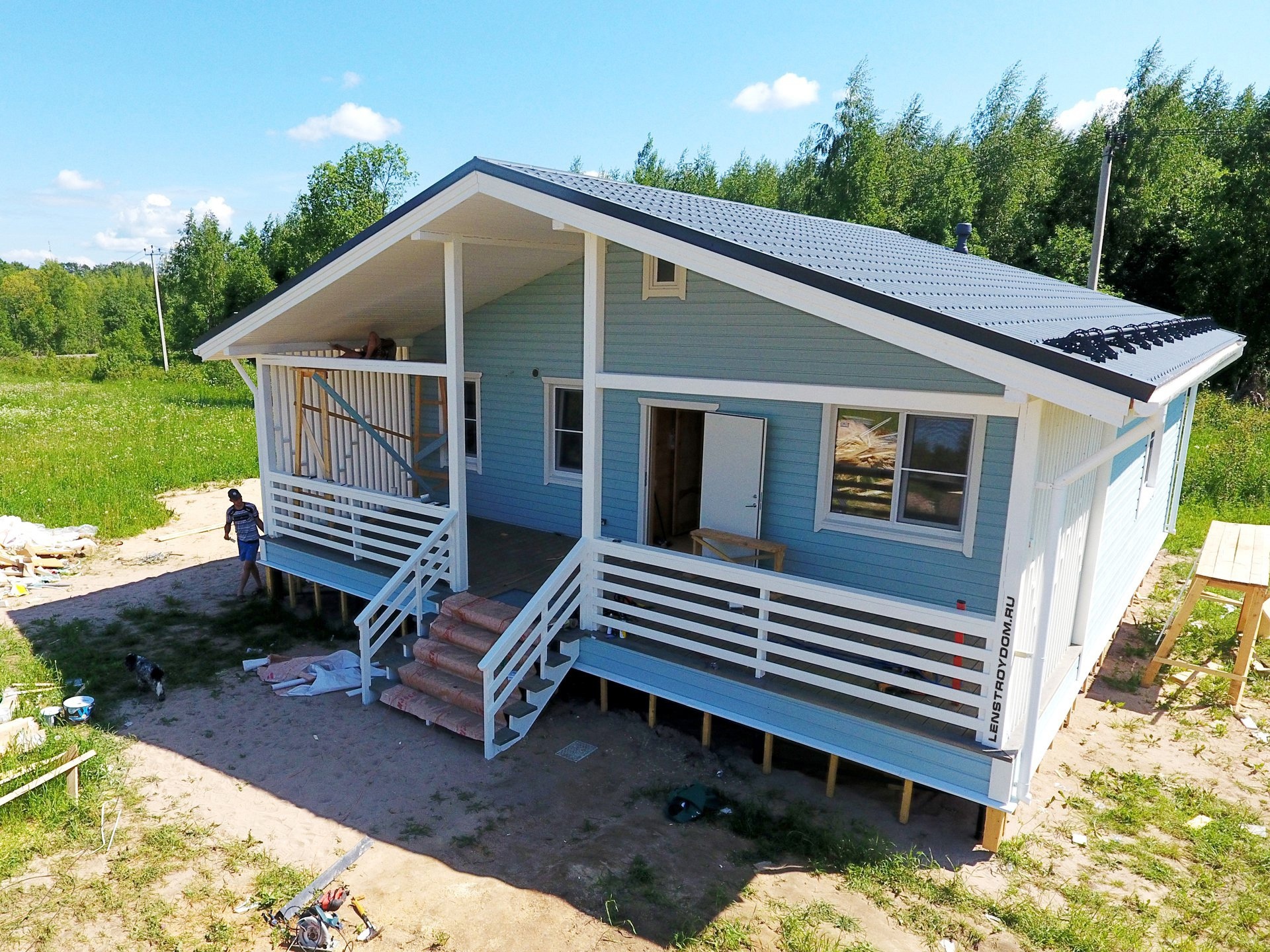

Сдача


После установки всех финальных элементов — розеток, светильников, плинтусов, наличников и заглушек, дом полностью закончен и благополучно сдан и принят заказчиком.
